6喷射混凝土墙体加固工程施工技术资料
6.1喷射混凝土墙体加固作业试验计划
(1)喷射混凝土墙体加固作业原材试验

批量划分:按钢筋原材参数即HPB235-ф8、ф12;HPB335-Ф12、Ф18,共4组。
(2)喷射混凝土墙体加固作业现场检验

批量划分:按混凝土强度等级(C25)及楼层(IF、2F、3F、4F)划分,共4组。
6.2喷射混凝土墙体加固工程隐蔽验收
喷射混凝土之前,应对下列项目按隐蔽工程要求进行验收:
(1)界面处理及涂刷结构界面胶(剂)的质量;
(2)新增钢筋(包括植筋)的品种、规格、数量和位置;
(3)新增钢筋或植筋与原构件墙体钢筋的连接构造及焊接质量;
(4)植筋质量;
(5)预埋件的规格、位置。
6.3喷射混凝土墙体加固工程施工技术资料

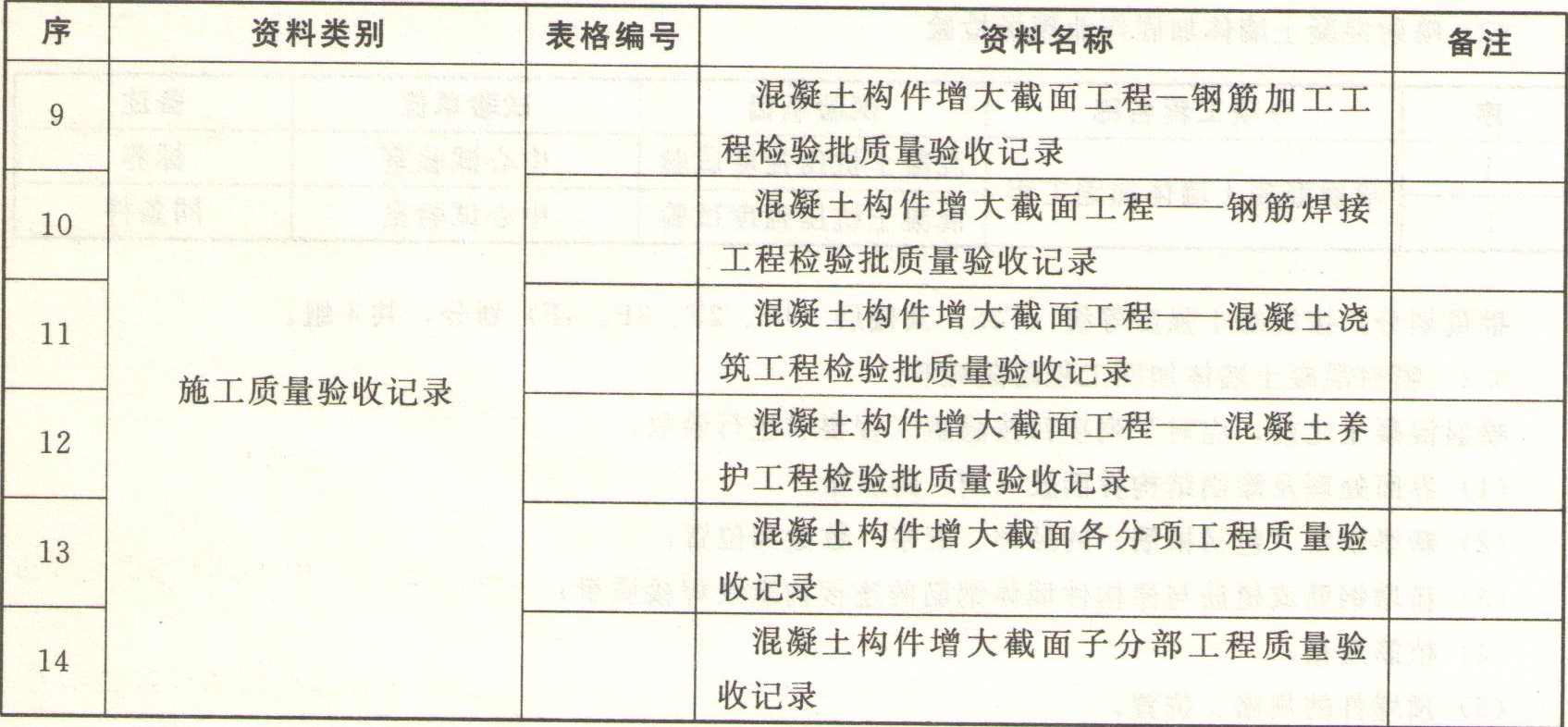

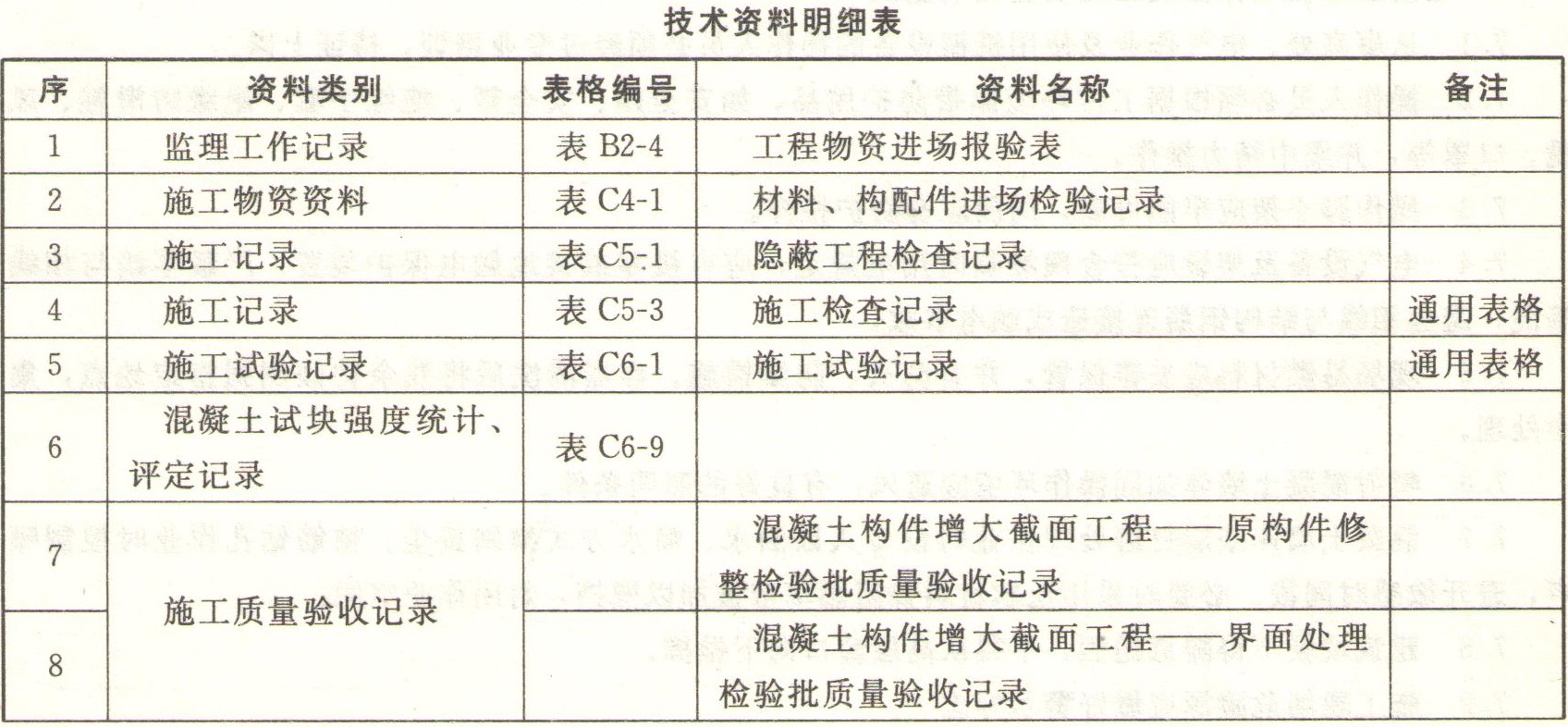

喷射混凝土墙体加固工程施工应具备的技术资料(混凝土类从略)明细参见“技术资料明细表”所示。
其中,检验批验收记录汇总后形成各分项工程验收记录,进而完成子分部工程验收记录。
7喷射混凝土墙体加固工程安全文明施工
7.1从事高处、电气作业及使用机械设备的操作人员必须经过专业培训,持证上岗。
7.2操作人员必须根据工作环境佩带防护用品,如安全帽、安全带、绝缘手套、绝缘防滑鞋、风镜、口罩等,并集中精力操作。
7.3操作脚手架应牢固可靠,周围应有防护栏杆。
7.4电气设备及架设应符合现场临时用电规定,应有接零或接地触电保护装置,严禁零线与相线搞混,避免相线与结构钢筋连接造成触电事故。
7.5现场易燃材料应妥善保管,并有防火、防爆措施。容器清洗后将残余物倾倒到指定地点,集中处理。
7.6喷射混凝土墙体加固操作环境应通风,有良好的照明条件。
7.7混凝土墙体基层打磨处理作业时设专人以洒水、喷水方式抑制扬尘。植筋钻孔作业时控制噪声,避开敏感时间段。必要时采用松软材料如阻燃草帘被加以围挡,封闭作业空间。
7.8建筑垃圾不得随意抛洒,不得从高层窗口向下抛掷。
7.9施工现场危险源应做好警示标志。
8喷射混凝土墙体加固工程成品保护
8.1当完成基层处理后,基层面不得产生新的水、灰、油二次污染。若环境污染比较严重则要采取隔离措施。
8.2墙体加固混凝土喷射前必须对已经安装好的钢筋网加强保护,不得造成变形、移位、脱落。
8.3墙体加固混凝土喷射作业不得损坏其他结构构件。
8.4混凝土喷射作业之后,新面层结构在养护期内避免外力扰动,可能时尽快展开下一道装饰装修作业。
9喷射混凝土墙体加固工程施工注意事项
9.1根据施工现场和待加固结构的实际情况制定有针对性、可操作性的施工方案。
9.2界面剂、植筋胶配置时,各组分质量应采用经标定的量具称量,不得随意拌制。
9.3同一作业面混凝土喷射作业应连续施工,不得留置施工缝。
9.4处理好墙体预埋电气管路的定位,如JDG镀锌钢管应布置在钢筋网内,在墙体布筋之前完成。
9.5雨期施工时对外墙面等室外作业面应采取有效防雨措施。
9.6高温天气在室外露天环境应避免喷射混凝土作业,如必须施工时应采取有效措施防止阳光直接暴晒。
9.7跟踪施工进度,及时完善施工试验、技术资料工作。
