一.砖砌墙体外加钢筋网-砂浆面层加固工程施工工艺流程
砖砌墙体外加钢筋网-砂浆面层加固工程施工工艺流程参见“砖砌墙体外加钢筋网-砂浆面层加固工工艺流程图”所示。
二.砖砌墙体原墙面界面处理
为保证原墙面基层与水泥砂浆面层有可靠的连接,首先应清除原墙面表层的抹灰层,用钢丝刷刷掉碎末、粉尘,并用压力清水冲洗干净, 参见“经界面处理后的墙面”图所示。
对于清水墙,应剔除已松动的勾缝砂浆,深度≮10mm,刷净,并用压力清水冲洗干净。原墙面碱蚀严重时,应先清除松散部分,并采用 1 : 3水泥砂浆抹面。
当设计对原构件表面喷抹砂浆层前有湿润要求时,应按规定的提前时间,顺墙面反复浇水湿润,待墙面无明水后再进行面层施工。若设计设置无此要求则不宜擅自浇水。
三.钢筋加工
本工程无原设计图纸,现施工图是在数据抽测前提下完成的,因此需要进一步在现场检查原结构尺寸,按实际尺寸下料施工。
钢筋网规格为ø 6@ (200〜300)mm×(200〜300)mm,由设计单位确定,其原材、加工与安装质量符合《混凝土结构工程施工质量验收规范》GB 50204—2002要求。
钢筋调直采用机械方法。当采用冷拉工艺时,HPB235级钢筋的冷拉率不宜大于4%。HPB235级受 力钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的2. 5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。钢筋加工的形状、尺寸应符合设计要求。
现场钢筋连接采用焊接,焊接长度单面焊接10d,双面焊接5d,符合《钢筋焊接及验收规程》JGJ 18—2003要求。若采用绑扎连接,搭接长度执行设计要求。
四.钢筋网安装
钢筋网受力钢筋的品种、级别、规格、数量必须符合设计要求。
钢筋网安装应按先基础、后上部结构,由下至上的顺序逐层进行。同一楼层尚应分段作业。
当采用穿墙S形筋拉结时,用水泥素浆或水泥基灌浆料锚固,两端均弯折,将钢筋网在节点处勾连绑扎为一体。
筋网的定位采用嵌放短钢筋头控制与墙面空隙≮5mm;采用冲筋控制钢筋网外保护层厚度≮10mm。
横向钢筋遇有门窗洞口时,单面、双面加固时均已将钢筋弯人洞口侧边,在洞口处闭合锚固。
钢筋网现场安装时,竖向钢筋应布置在内侧,并设垫块保证与原砌体墙面的间隙;水平钢筋布置在 外侧。安装要纠正、反扣,绑扣朝向墙心,不允许有缺口、松扣。

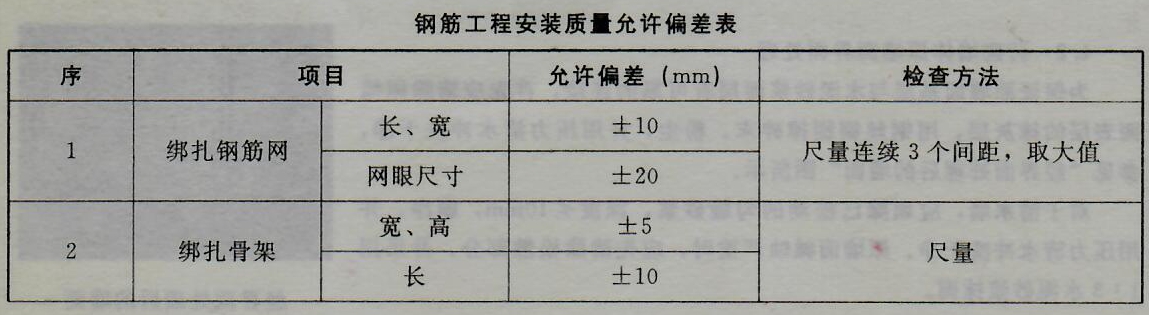

钢筋工程安装质量允许偏差及其查检查方法参见“钢筋工程安装质量允许偏差表”所示。
