六.化学锚栓的安装
在孔中装人锚固胶管,启动冲击钻或电锤等搅拌机具,带动锚栓反时针旋转搅拌,在厂家规定的时间10s±2s内将锚栓匀速推至孔底,并上下移动5次以上,再轻轻敲击振动锚栓,令胶液与锚栓进一步结合紧密。
化学锚栓在工程中应用广泛。外粘钢板加固工程中化学锚栓对粘钢的固定参见“化学锚栓对粘钢的固定”图所示。
七.自扩底型锚栓、膜扩底锚栓的安装
(1)扩底型锚栓使用专门安装工具并利用锚栓专制套筒上的切底钻头边旋转、边切底、边就位。同时通过目测位移,判断安装是否到位。若已到位,其套件顶端应低于混凝土表面或被固定物的距离为1〜3mm。
(2)模扩底锚栓的安装应使用专门的模具式钻头切底,将锚栓套筒敲至柱锥体规定位置以实现正确就位。同时通过目测位移,判断安装是否到位。
若已到位,其套筒顶端至混凝土表面的距离约为1〜3mm。
八.固化养护
化学锚栓作业要保证固化时间,其间保证锚栓杆体不要移动或晃动,不得承载。当确认化学锚栓种植合格之后,卸下搅拌器具,在锚固胶间化之前做好成品保护。

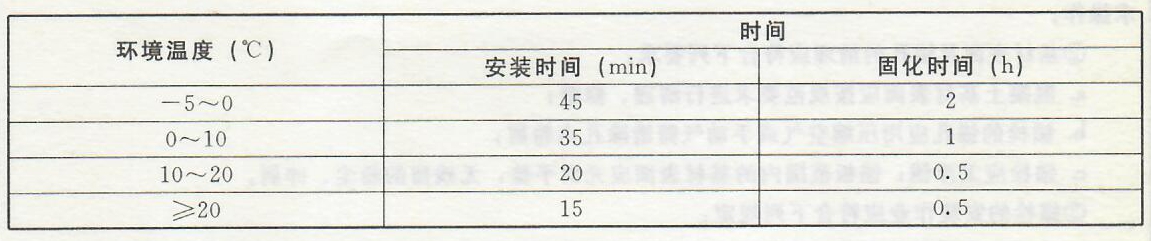

锚固胶安装时间和固化养护时间参见下表所示。
待胶粘剂固化后,并经现场拉拔承载力检验合格方可加载施工,进行下一道工序。
