一. 梁增大截面模板工程量
(1)三面增大截面

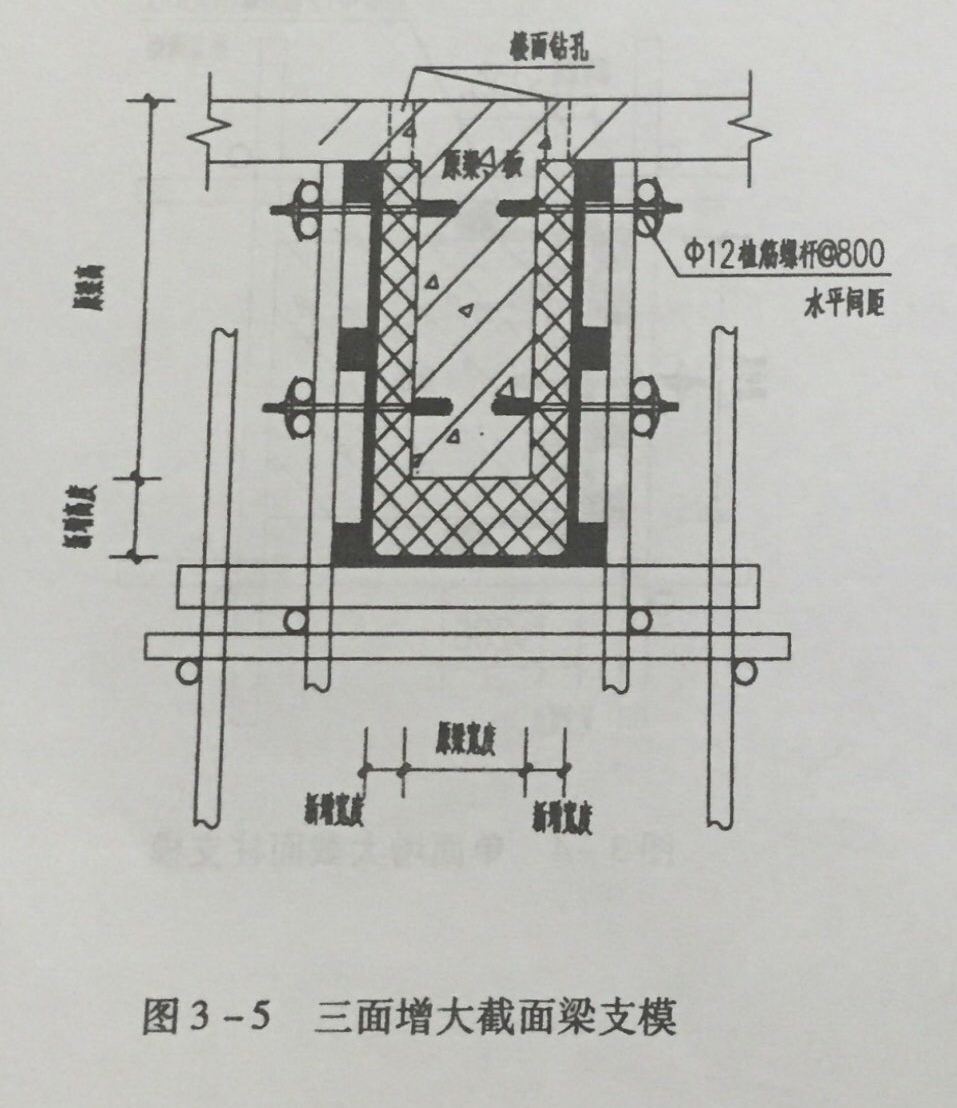

按增大后的梁外围混凝土截面净周长乘以梁长以“m²”计算,详见图3-5。
(2)梁底及单侧增大截面

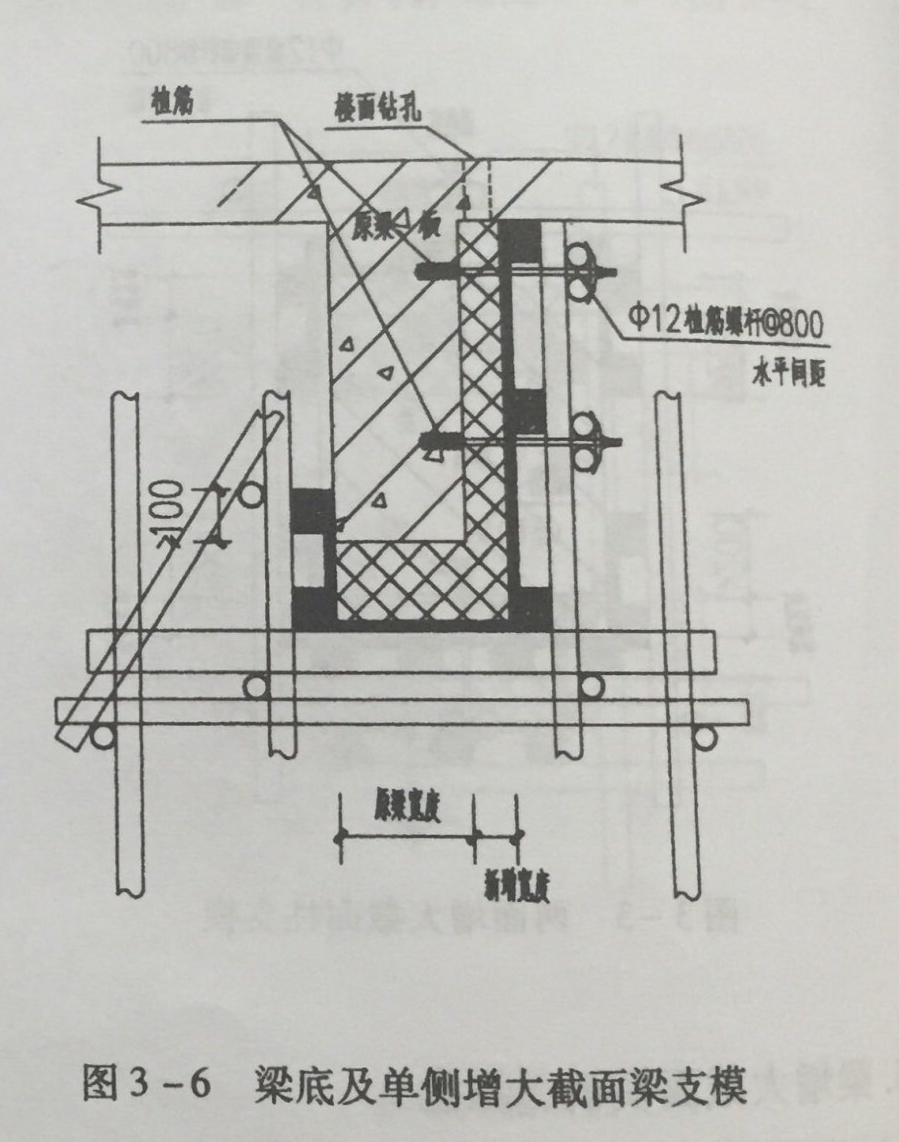

按增大面外围混凝土长度加原梁侧面上翻0. lm后乘以梁长以“m²”计算,详见图3 -6。
(3)单侧或两侧增大截面

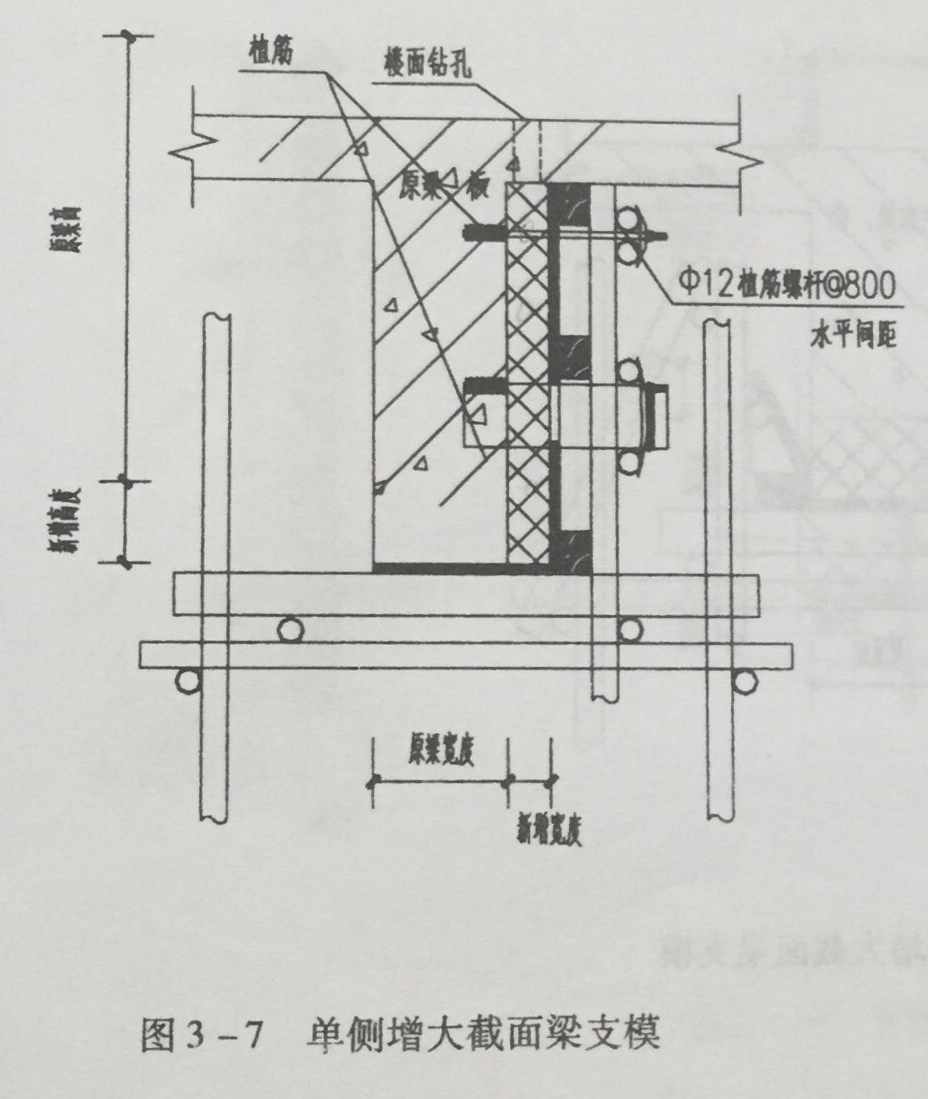

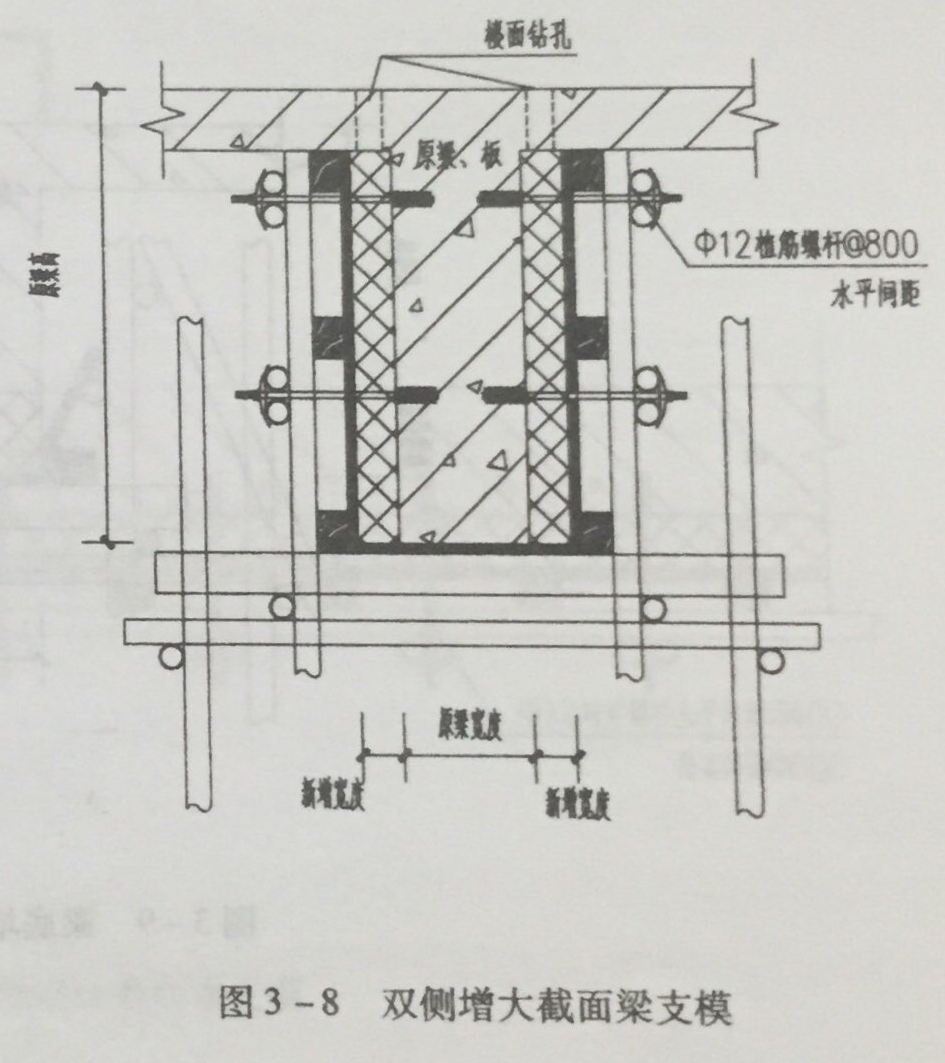

按增大面外围混凝土长度加原梁底宽度后乘以梁长以“m²”计算,详见图3 -7、图3-8。
(4)梁底增大截面

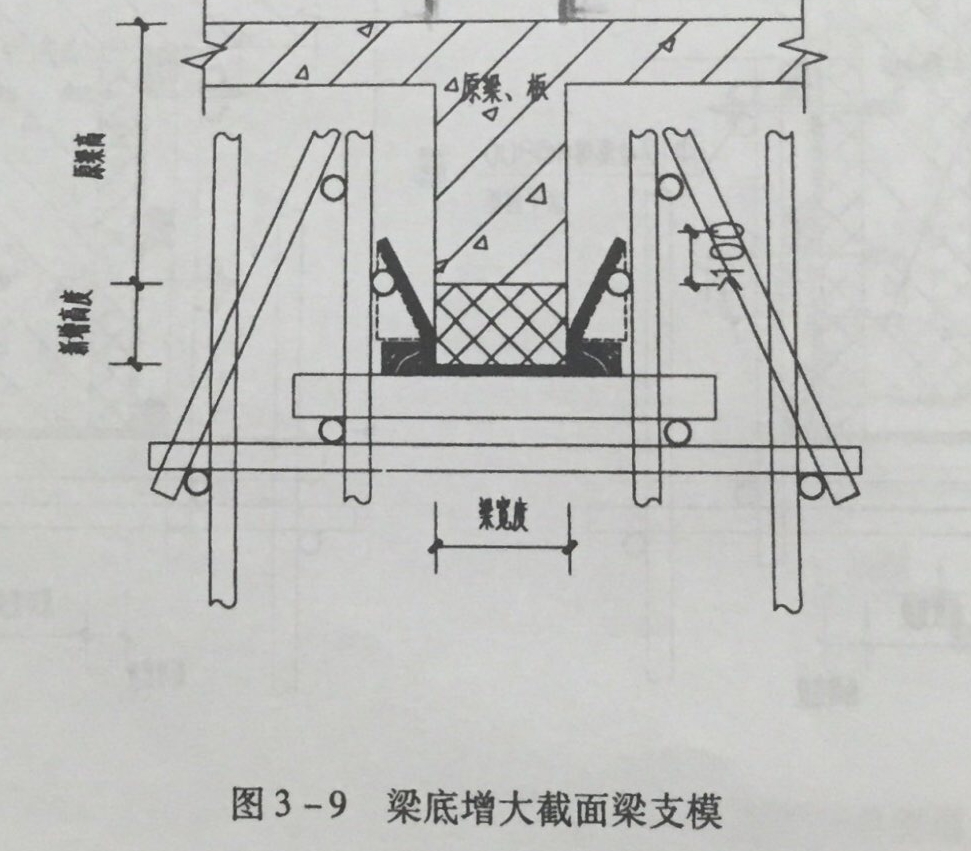

按增大面外围混凝土尺寸加原梁侧面上翻高度后乘以梁长以“m²”计算。其中,单侧浇捣口.上翻高度按平均0.15m计算,详见图3 -9。
二.墙增大截面模板工程量

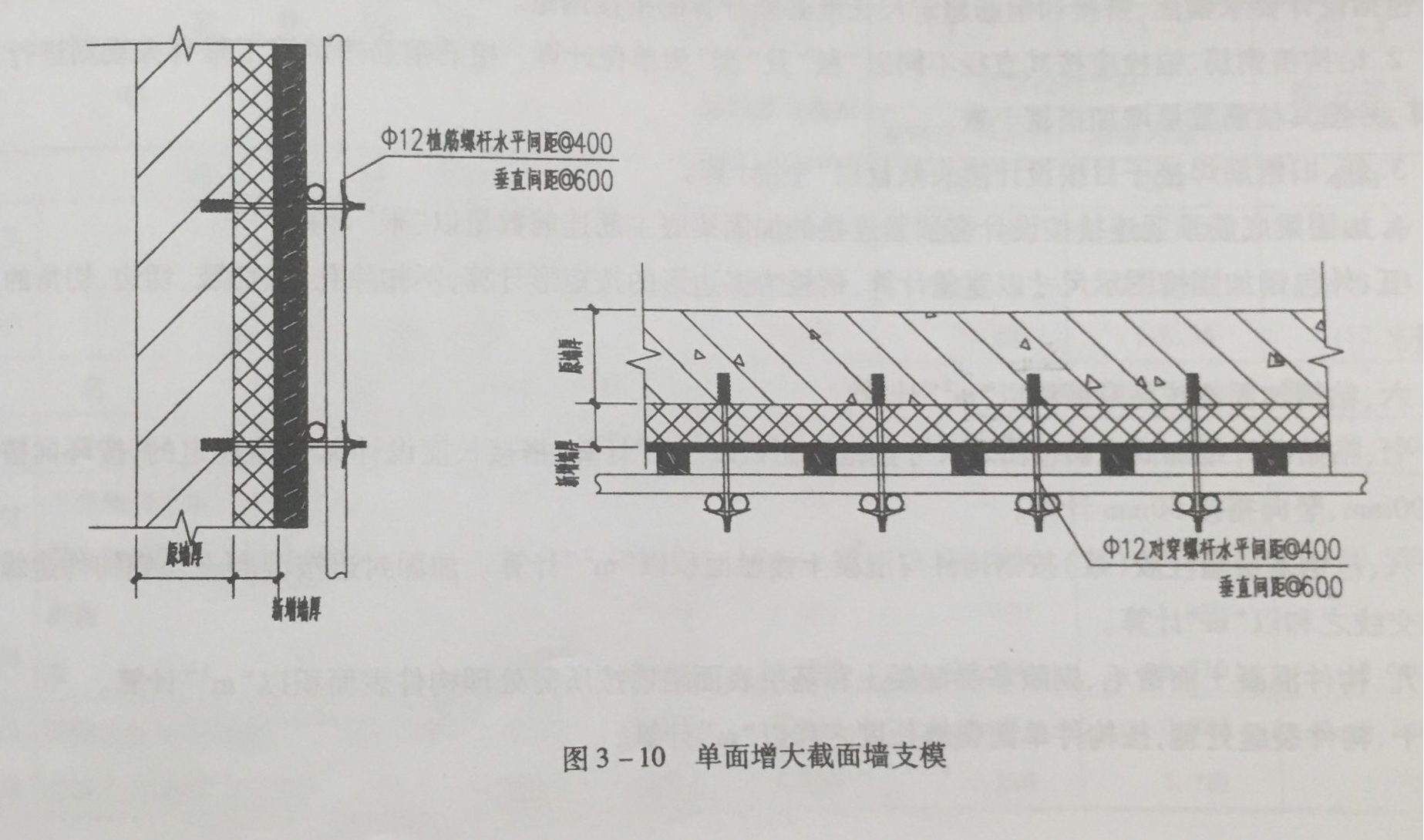

按增大后混凝土与模板的接触面积以“m²”计算,详见图3 -10。
三、钢筋工程
1.钢筋工程应区别钢种,以理论质量计算。理论质量按设计图示长度、数量乘以钢筋单位理论质量计算,包括设计要求锚固、搭接和钢筋超定尺长度必须计算的搭接用量。
2.结构植钢筋、锚栓应按其直径不同以“根”及“套”为单位计算。植筋钢筋按钢筋工程有关规则进行计算,并按其植筋数量增加搭接个数。
3.新、旧钢筋焊接子目按设计接头数量以“个”计算。
4.加固梁底筋预紧连接按设计需预紧连接的加固梁底主筋连筋数量以“根”计算。
四、 外包钢加固按图示尺寸以重量计算,钢板为多边形的按矩形计算,不扣除孔眼、切肢、切边、切角的重量。
五、粘钢加固按按粘贴面积以“ m² ” 计算。
六、 粘贴碳纤维加固定额按图示尺寸加搭接面积以“ m² ” 计算,搭接长度设计无明确规定的,按环向搭接200mm、竖向搭接50mm计算。
七、 包钢基层灌注胶(浆)按钢构件与混凝土接触面积以“ m² ” 计算。加固封边按混凝土与钢构件边缘的相交线之和以“m”计算。
八、 构件混凝土面凿毛、剔除基层混凝土和基层表面阻锈按所需处理构件表面积以“ m² ” 计算。
九、构件裂缝处理,按构件单面裂缝长度之和以“ m”计算。
