建筑物各构件出现各种不同的裂缝是一种多发病和常见病,当砌体裂缝影响到结构、构件正常使用性及承载能力时, 需要用合适的方法进行加固。砌体结构裂缝的修补应根据其种类、性质及出现的部位进行设计,选择适宜的修补材料、修补方法和修补时间。常用的裂缝修补方法应有填缝法、压浆法、外加网片法和置换法等。
一.填缝法
(一)适用范围
填缝法适用于处理砌体中宽度大于0.5mm的裂缝。
(二)材料选用
对静止裂缝,可采用改性环氧砂浆、改性氨基甲酸乙酯胶泥或改性环氧胶泥等进行充填
对活动裂缝,可采用丙烯酸树脂、氨基甲酸乙酯、氯化橡胶或可挠性环氧树脂等为填充材料,并可采用聚乙烯片、蜡纸或油毡片等为隔离层。
(三)施工操作 修补裂缝前,首先应剔凿干净裂缝表面的抹灰层,然后沿裂缝开凿U形槽。对凿槽的深度和宽度,应符合下列规定:

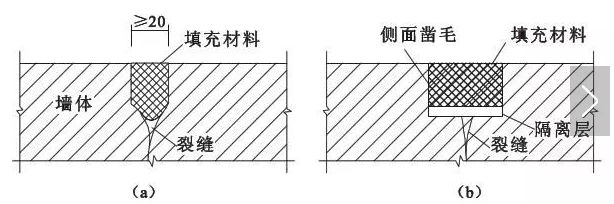

1.当为静止裂缝时,槽深不宜小于15mm,槽宽不宜小于20mm。
2.当为活动裂缝时,槽深宜适当加大,且应凿成光滑的平底,以利于铺设隔离层;槽宽宜按裂缝预计张开量t加以放大,通常可取为(15十5t)mm。另外,槽内两侧壁应凿毛。
3.当为钢筋锈蚀引起的裂缝时,应凿至钢筋锈蚀部分完全露出为止,钢筋底部混凝土凿除的深度,以能使除锈工作彻底进行。
对锈蚀裂缝,应在已除锈的钢筋表面上,先涂刷防锈液或防锈涂料,待干燥后再充填封闭裂缝材料。对活动裂缝,其隔离层应干铺,不得与槽底有任何粘结。其弹性密封材料的充填,应先在槽内两侧表面上涂刷一层胶粘剂,以使充填材料能起到既密封又能适应变形的作用。
修补裂缝应符合下列规定:
1.充填封闭裂缝材料前,应先将槽内两侧凿毛的表面浮尘清除干净。
2.采用水泥基修补材料填补裂缝,应先将裂缝及周边砌体表面润湿。
3.采用有机材料不得湿润砌体表面,应先将槽内两侧面上涂刷一层树脂基液。
4.充填封闭材料应采用搓压的方法填入裂缝中,并应修复平整。
二.压浆法
(一)适用范围 压浆法即压力灌浆法,适用于处理裂缝宽度大于0.5mm且深度较深的裂缝。
(二)材料选用 压浆的材料可采用无收缩水泥基灌浆料、环氧基灌浆料等。
(三)施工操作 压浆工艺应按规定的流程(下图)进行。
压浆法的操作应符合下列规定:
1.清理裂缝时,应在砌体裂缝两侧不少于100mm范围内,将抹灰层剔除。若有油污也应清除干净;然后用钢丝刷、毛刷等工具,清除裂缝表面的灰土、浮渣及松软层等污物;用压缩空气清除缝隙中的颗粒和灰尘。
2.灌浆嘴安装应符合下列规定:
1) 当裂缝宽度在2mm以内时,灌浆嘴间距可取200mm~250mm;当裂缝宽度在2mm一5mm时,可取350mm;当裂缝宽度大于5mm时,可取450mm,且应设在裂缝端部和裂缝较大处。
2) 应按标示位置钻深度30mm~40mm的孔眼,孔径宜略大于灌浆嘴的外径。钻好后应清除孔中的粉屑。
3) 灌浆嘴应在孔眼用水冲洗干净后进行固定。固定前先涂刷一道水泥浆,然后用环氧胶泥或环氧树脂砂浆将灌浆嘴固定,裂缝较细或墙厚超过240mm时,应在墙的两侧均安放灌浆嘴。
3.封闭裂缝时,应在已清理干净的裂缝两侧,先用水浇湿砌体表面,再用纯水泥浆涂刷一道,然后用M10水泥砂浆封闭,封闭宽度约为200mm。
4.试漏应在水泥砂浆达到一定强度后进行,并采用涂抹皂液等方法压气试漏。对封闭不严的漏气处应进行修补。
5.配浆应根据灌浆料产品说明书的规定及浆液的凝固时间,确定每次配浆数量。浆液稠度过大,或者出现初凝情况,应停止使用。
6.压浆应符合下列要求:
1) 压浆前应先灌水。
2) 空气压缩机的压力宜控制在0.2MPa- 0.3MPa。
3) 将配好的浆液倒入储浆罐,打开喷枪阀门灌浆,直至邻近灌浆嘴(或排气嘴)溢浆为止。
4) 压浆顺序应自下而上,边灌边用塞子堵住已灌浆的嘴,灌浆完毕且已初凝后,即可拆除灌浆嘴,并用砂浆抹平孔眼。
压浆时应严格控制压力,防止损坏边角部位和小截面的砌体,必要时,应作临时性支护。
三.外加网片法
(一)适用范围 外加网片法适用于增强砌体抗裂性能,限制裂缝开展,修复风化、剥蚀砌体。
(二)材料选用 外加网片所用的材料应包括钢筋网、钢丝网、复合纤维织物网等。当采用钢筋网时,其钢筋直径不宜大于4mm。当采用无纺布替代纤维复合材料修补裂缝时,仅允许用于非承重构件的静止细裂缝的封闭性修补上。
(三)施工操作 网片覆盖面积除应按裂缝或风化、剥蚀部分的面积确定外,尚应考虑网片的锚固长度。网片短边尺寸不宜小于500mm。
网片的层数:对钢筋和钢丝网片,宜为单层;对复合纤维材料,宜为1 层~2 层;设计时可根据实际情况确定。
四.置换法
(一)适用范围 置换法适用于砌体受力不大,砌体块材和砂浆强度不高的开裂部位,以及局部风化、剥蚀部位的加固。
置换法处理裂缝图
(二)材料选用 置换用的砌体块材可以是原砌体材料,也可以是其他材料,如配筋混凝土实心砌块等。
(三)施工操作 置换砌体时应符合下列规定要求:
1.把需要置换部分及周边砌体表面抹灰层剔除,然后沿着灰缝将被置换砌体凿掉。在凿打过程中,应避免扰动不置换部分的砌体。
2.仔细把粘在砌体上的砂浆剔除干净,清除浮尘后充分润湿墙体。
3.修复过程中应保证填补砌体材料与原有砌体可靠嵌固。
4.砌体修补完成后,再做抹灰层。
