1.外粘纤维布(复合材)工程施工机具
粘碳纤维布施工工艺器具参见“主要施工器具表”所示。
2外粘纤维布(复合材)工程作业条件
2.1脚手架与安全防护
本结构加固工程作业面有3F外檐、梁底等,作业脚手架与安全防护由总包单位配合完成。
2.2临时电源
根据用电机具的动力电源功率,将临时电源引至作业现场。同时准备照明条件,满足暗处、夜间施 工需要。
2.3环境温度
作业环境温度应符合结构胶粘剂产品使用说明书的规定。若未作规定时,应按不低于15°C进行控 制。当环境温度低于产品使用说明书规定时,应采用适用于低温环境的结构胶粘剂或采取升温措施。
2.4基材含水率
粘贴碳纤维材料部位的混凝土表层含水率应符合结构胶粘剂产品使用说明书的规定。一般,其表层含水率不容大于4%,且不应大于6%。对含水率超限的混凝土和浇筑不满90d的混凝土应进行人工干燥处理,或换用高潮湿而专用结构胶粘剂。
2.5作业场地应无粉尘,且不受日晒、雨淋和化学介质污染。在雨雪、大风天气条件下不得锅天作业。
2.6外粘纤维布(复合材)施工劳动力计划

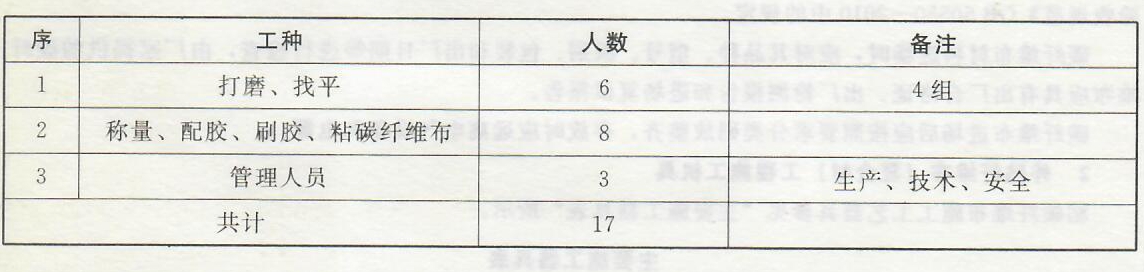

本工程外粘纤维布(复合材)施工配置劳动力共计17人,具体分工参见下表所示。
现场根据外粘纤维布(复合材)工程最及工作面大小来具体调配施工机具和劳动力。其中,打磨工作量通常较大,占据进度有效路线,施工中各作业段可分别配备1台或多台角磨机来进行混凝土的打磨、找平。根据混凝土强度、混凝土表面平整度、构件位置、施工条件等不同,其工效也有所不同。
配胶、刷胶、粘碳纤维布配置专门班子,共配备8人,形成2个作业组,在各作业面上流水作业。
配制胶粘剂应有专用操作间和简易操作台提供使用。
