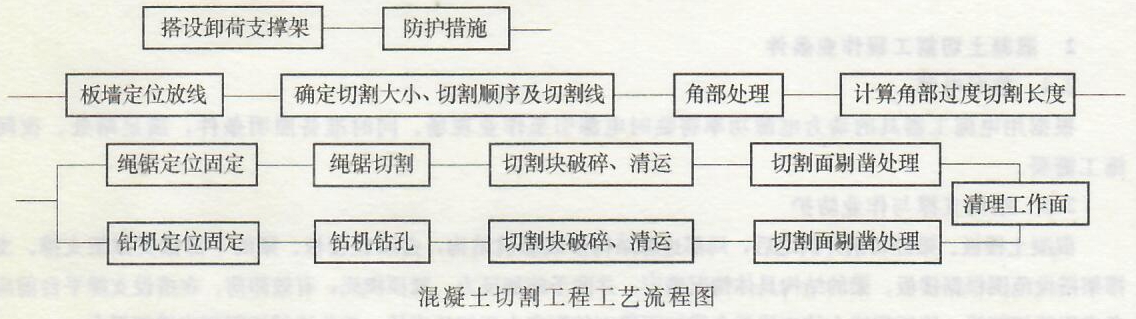

1.混凝土切割工程施工工艺流程
混凝土切割工程施上工艺流程参见“混凝土切割工程工艺流程图”所示。
2.定位放线
切割混凝土板墙之前应按照设计图纸要求准确测量出切割洞口的位置及大小尺寸,弹出切割控制线,经总包单位及监理单位或建设单位确认后再进行切割。弹线尺寸偏差宜不超过2mm。
钻孔排孔布置的最终完成切割圆外割线是成孔线,故排孔定位的圆心需内移孔洞半径。
3.确定切割顺序
混凝土切割作业总体施工顺序为由上至下。
起步第一刀即钻先导孔,需在现场根据具体情况分析酌定。原则上是1个独立版块钻1个先导孔, 但版块过大,较为难于进一步砸除、破碎时,可适当增加先导孔数量。
钢筋切断执行设计要求,设计要求之外的特殊部位原结构钢筋切断需与设计单位沟通。
4.绳锯、墙锯切割工艺
根据墙体、楼板等结构切割线的位置安装导轨,导轨沿切割线适当接长,导轨与混凝土构件间采用膨胀螺栓紧固。按设备产“设备安装说明书”的要求,把绳锯、墙锯安装在导轨上,牢固固定。
混凝土墙体、楼板等结构切割与凿除,先切割洞口的3边,而第4边的切割只切断钢筋,再用风镐凿除,参见“混凝土墙体切割示意图”所示。切割时要分层切割,每层厚度约20〜30mm。通过多次往返深入切割,直到把整个墙体、楼板等待切构件切透。绳锯、墙锯等切割设备由具有上岗证的熟练工人操作,执行机械操作规程作业。
5.水钻切割工艺
水钻切割工艺是采用水钻开孔,连孔成线,最终使开洞成形。
钻孔一般采用ø02金刚石钻头作业。水钻钻孔重叠率为1.1 (即相邻孔位重叠10%),连续排孔,孔孔相交,即所谓“十钻加一钻” 要求钻孔孔位定位准确,位置偏差不得超过10mm。
对于厚度≤350mm混凝土构件,待拆除部位的四周用水钻切割。
水钻排孔切割后,洞边留下曲牙断面,在后续施工中使用剔凿工具将切割面人工凿平。
6.混凝土块体分割破碎
