采用绳锯、墙锯进行切割,由切割用的锯片形状及切割块体的形状所决定,在切割时不可避免地存在着过度切割现象。故需要在切割作业之前由切割锯片的直径及切割块体的厚度,计算出过度切割值a, 参见“角部过度切割值计算图”所示。
过度切割值 a 计算公式:

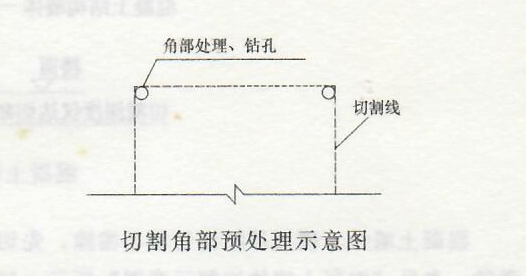

现待切除墙厚b=200mm、锯片直径R=800mm,圆心即滚动高度r=300mm,由公式计算出过度切割值a=111mm不允许对角部进行过度切割,必须在预切割洞口内侧,与切割线相切进行钻孔进行角部预处理,钻孔半径r≥a参见"切割角部预处理示意图”所示。
二.切割时对原结构的保护
1.在对待切割块体破碎前,先切断混凝土中的钢筋,以避免机械凿除过程中因钢筋震动的传递影响原结构中混凝土与钢筋的连接。
2.切割块体或破碎混凝土的临时堆放地点必须是楼层能承受荷载较大的地方,如柱梁结合部位,堆放地点要远离洞口等临边位罝。切割块体不允许直接下落冲击操作平台或结构楼板,应在混凝土块体下落部位铺好木方或其他垫板,缓冲平稳落地。
3.混凝土块体分割与外运
现场吊运能力的大小决定了拆除时混凝土切割块体的大小及重量。切割分块的大小根据吊运能力确定,每次吊装不得超过现场安全起吊能力,不宜过大或过长。在现场局限条件下,可采用“人工+手推车”搬运;敞开条件下,则可采用“汽车式吊车+自卸汽车”吊运。
当人工搬运时,将已切割混凝土部分与原结构分块断开,分散搁置在操作架上,利用脚手板斜面移动到楼板上。进一步采用液压钳或其他机械破碎,破碎块体的大小以便于“人工+手推车”搬运为度。
