6混凝土梁增大截面加固工程施工质量标准及验收
6.1混凝土梁增大截而加固工程施工质贵验收依据
《建筑工程施工质量验收统一标准》GB 50300—2001;
《建筑结构加固工程师质量验收规范》GB 50550-2010;
《混凝土结构工程施工质量验收规范》GB 50204-2002;
《混凝土结构加固设计规范》GB 50367—2006等。
6. 2混凝土梁增大截面加固工程流水段划分
本混凝土梁增大截面加固工程以楼展划分2个流水段,分别为:
(1)4F混凝土梁增大截面加固;
(2)5F混凝土梁增大截面加固。
6.3混凝土梁增大截面加固工程质量验收
6.3.1界面处理
(1)主控项目
①原构件混凝土界面(粘合面)经修整露出骨料新面后,尚应采用花锤、砂轮机或高压水射流进行打毛;必要时,也可凿成沟槽。其做法应符合下列要求:
a.花锤打毛:宜用1. 5〜2. 5kg的尖头錾石花锤,在混凝土粘合面上錾出麻点,形成点深约3mm、 点数为600-800点/m2的均匀分布;也可錾成点深4〜5mm、间距约30mm的梅花形分布。
b.砂轮机或高压水射流打毛:宜采用输出功率≥340W的粗砂轮机或压力符合规范要求的水射流, 在混凝土粘合面上打出方向垂直于构件轴线、纹深为3〜4mm、间距约50mm的横向纹路。
c.人工凿沟梢:宜用尖锐、锋利凿子,在坚实混凝土粘合面上凿出方向垂直于构件轴线、梢深约 6mm、间距为100〜150mm的横向沟槽。当采用三面或四面新浇混凝土层外包梁、柱时,尚应在打毛同时,凿除截面的棱角。在完成上述加工后,应用钢丝刷等工具清除原构件混凝土表面松动的骨料、砂砾、浮渣和粉尘,并用清洁的压力水冲洗干净。若采用喷射混凝土加固,宜用压缩空气和水交替冲洗干净。
②原构件混凝土的界面,应按设计文件的要求涂刷结构界面胶(剂) 结构界而胶(剂)的进场复验,应符合规范的要求;界面胶(剂)的涂刷方法及质量要求应符合该产品使用说明书及施工图说明的规定。
③原构件钢筋的外露部分在除锈时,若发现锈蚀已导致其截而削弱严重,尚应通知设计单位,并按设计补充图纸进行补筋。
(2) —般项目
涂刷结构界面胶(剂)前,应对原构件表面界面处理质跫进行复査,不得有漏剔除的松动石子、浮
砂,以及漏补的裂缝和清除漏清除的其他污垢等。
6. 3.2新增墙体截面施工
(1)主控项目
①新增受力钢筋、箍筋及各种锚固件、预埋件与原构件的连接和安装,应符合《混凝土结构加固设计规范》GB 50367—2006、《混凝土结构工程施工质量验收规范》GB 50204—2002的构造规定和设计要求。
②新增混凝土的强度等级必须符合设计要求。
用于检查结构构件新增混凝土强度的试块,应在监理工程师见证下,在混凝土的浇筑地点随机抽取。取样与留置试块应符合下列规定:
a.每拌制50盘(不足50盘,按50盘计)同一配合比的混凝土,取样不得少于1次;
b.每次取样应至少留置1组标准养护试块,同条件养护试块的留置组数应根据混凝土工程量及其重要性确定,且不应少于3组。
③若试块不丢慎丢失、漏取或受损,或对试块强度试验报告有怀疑时,应经监理单位核实并同意后,由独立检测机构按规范规定,选用适宜的现场非破损检测方法推定新增混凝土强度。
(2)一般项目
混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施。
6.4施工质量检验
(1)主控项目

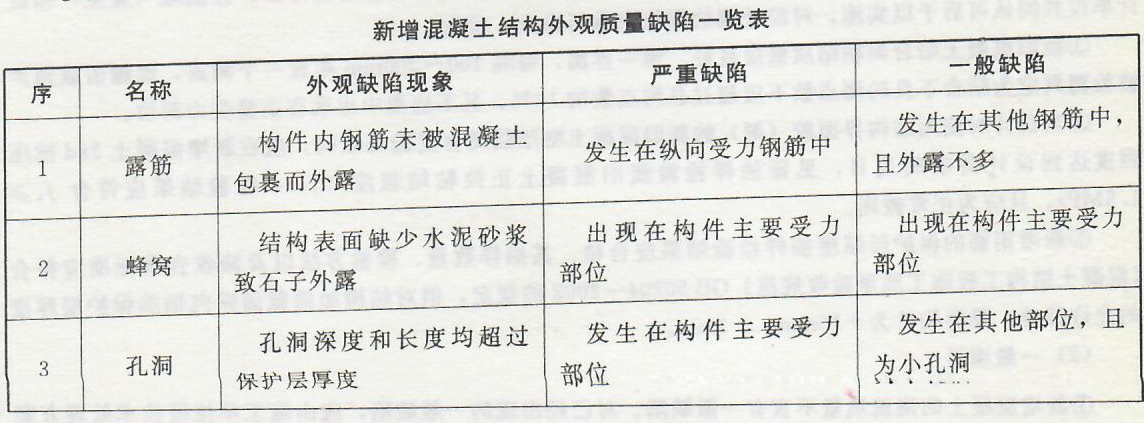

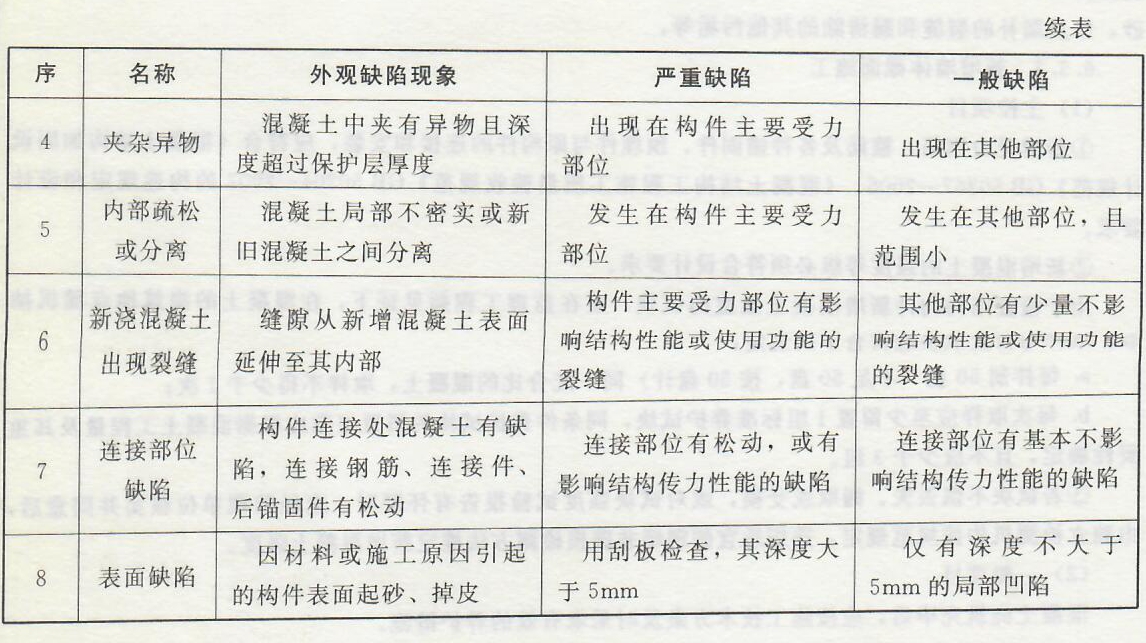

①新增混凝土的浇筑质量缺陷应按“新增混凝土结构外观质量缺陷一览表”予以检查和评定。
灌浆料与细石混凝土拌制的混合料,其浇灌质量缺陷也应按本表检査和评定。
②新增混凝土的浇筑质量不应有严重缺陷及影响结构性能和使用功能的尺寸偏差。对已经出现的严 重缺陷及影响结构性能和使用功能的尺寸偏差,应由施工单位提出技术处理方案,经监理(业主)和设计单位共同认可后予以实施。对经处理的部位应重新检查、验收。
③新旧混凝土结合面粘结质量应良好。每一界面,每隔100〜300mm布置—个测点,经锤击或超声波检测判定为结合不良的测点数不应超过总测点数的10%,且不应集中出现在主要受力部位。
④设计对使用结构界面胶(剂)的新旧混凝土粘结强度有复验要求时,应在新增混凝土 28d抗压强度达到设计要求的当日,见证抽样检验新旧混凝土正拉粘结强度(ft),检验结果应符合ft≥ 1.5MPa,且应为正常破坏。
⑤新增钢筋的保护层厚度抽样检验结果应合格。其抽样数量、检验方法以及验收合格标准应符合 《混凝土结构工程施工质量验收规范》GB 50204—2002的规定,但对结构加固截面纵向钢筋保护层厚度 的允许偏差,梁类构件为+ 10mm,-3mm。
⑵一般项目
①新增混凝土的浇筑质量不宜有一般缺陷。对已经出现的一般缺陷,应由施工单位按技术处理方案
进行处理,并重新检查验收,
②墙体等结构新增混凝土拆模后,应对其尺寸偏差按“现浇混凝土结构工程允许偏差及检丧方法表”予以检查和评定。
现浇混凝土结构工程允许偏差及检查方法表
序 | 项目 | 允许偏差值(mm) | 检查方法 | |
1 | 轴线位置 | 墙、柱、梁 | 8 | 尺量 |
2 | 截面尺寸 | 墙、柱、梁高、高 | +8、-5 | |
3 | 8 | 靠尺、塞尺 |
7混凝土梁增大截面加固工程施工技术资料
7.1混凝土梁增大截面加固作业试验计划
(1)混凝土梁增大截面加固作业原材试验
序 | 分项工程名称 | 实验项目 | 试验单位 | 备注 |
1 | 混凝土梁增大截面加固工程 | 钢筋原材料进场复试 | 中心试验室 | |
2 | 混凝土原材料进场复试 | 中心试验室 |
批量划分:按钢筋原材参数即HPB235——∅8、∅12;HRB335——Φ12、Φ18,共4组.
(2)混凝土梁增大截面加固作业现场检验
序 | 分项工程名称 | 实验项目 | 试验单位 | 备注 |
1 | 混凝土梁增大截面加固工程 | 混凝土抗压强度实验 | 中心试验室 | 标养 |
2 | 混凝土抗压强度实验 | 中心试验室 | 同条件 |
批量划分:按混凝土强度等级(C35)及楼层(IF, 2F, 3F, 4F)划分,共4组。
7.2混凝土梁增大截面加固工程隐蔽验收
混凝土浇筑之前,应对下列项目按隐蔽工程要求进行验收:
(1)界面处理剂涂刷结构界面胶(剂)的质量;
(2)新增钢筋或植筋的品种、规格、数量和位置;
⑶新增钢筋或植筋与原构件墙体钢筋的连接构造及焊接质量;
⑷植筋质量;
⑸预埋件的规格、位置。
7.3混凝土梁增大截面加固工程施工技术资料
混凝土梁增大截面加固工程施工应具备的技术资料(混凝土类从略)明细参加下表所示。
其中,检验批验收记录汇总后形成各分项工程验收记录,进而完成子分部工程验收记录。
8混凝土梁增大截面加固工程安全文明施工
8.1从事高处、电气作业及使用机械设备的操作人员必须经过专业培训,持证上岗。
8.2操作人员必须根据工作环境佩带防护用品,如安全帽、安全带、绝缘手套、绝缘防滑鞋、风镜、口罩等,并集中精力操作。
8.3操作脚手架应牢固可靠,周围应有防护栏杆。
8.4电气设备及架设应符合现场临时用电规定,应有接零或接地触电保护装置,严禁零线与相线搞混,避免相线与结构钢筋连接造成触电事故。
8.5现场易燃材料应妥善保管,并有防火、防爆措施。容器清洗后将残余物倾倒到指定地点,集中处理。
8. 6混凝土墙体基层打磨处理作业时设专人以洒水、喷水方式抑制扬尘。植筋钻孔作业时控制噪声,避开敏感时间段。必要时采用松软材料如草帘被围挡,封闭作业空间。
8.7混凝土梁增大截面加固操作环境应通风,有良好的照明条件。
8.8建筑垃圾不得随意抛洒,不得从高层窗口向下抛掷。
8.9施工现场危险源应做好警示标志。
