一.外粘钢板工程施工机具
外粘钢板施工工艺器具参见“主要施工器具表”所示。
切板委托外协加工。
二.外粘钢板工程作业条件
1脚手架与安全防护
本结构加固工程作业面在2F〜4F外檐、梁底等部位,作业脚手架与安全防护由总包单位配合完成,必须符合现行有关安全规范的要求。
2临时电源
根据用电机具的动力电源功率,将临时电源引至作业现场。同时准备照明条件,满足暗处、夜间施工需要。
3配制胶粘剂应有专用操作间和简易操作台提供使用。
(1)施工环境要求
(2)现场环境温度应符合胶粘剂使用说明书要求;若未标明温度要求则宜按不低于5ºC以控制。
(3)作业场地应无粉尘,且不受日晒、雨淋和化学介质污染。
(4)雨雪、大风天气条件下不得露天作业。
(5)外粘钢板施工劳动力计划

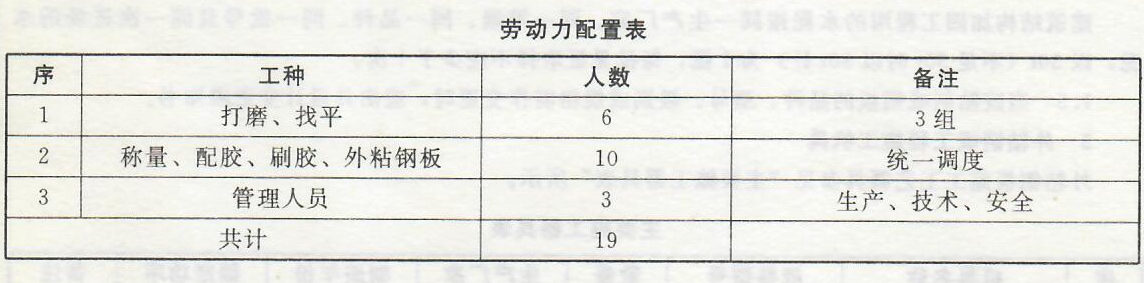

本工程钢板外粘钢板施工配置劳动力共计19人,具体分工参见“劳动力配置表”所示。
现场根据外粘钢板工程量及工作面大小来具体调配施工机具和劳动力。其中,打磨作业是主要工序,施工中各作业段可配备1台或多台角磨机来进行混凝土的打磨,找平。根据混凝土强度、混凝土表面平整度、构件位置、施工条件等不同,其功效也有所不同。
称量、配胶、刷胶、外粘钢板作业配置专门班子,共配备10人,分成2个作业面流水作业。各作业面上均设刷胶2人,粘贴2人,其余人员统一调度。做到有序作业。
